Hệ thống tưới 100ha sầu riêng – Vinamit Organic Farm


Khi VINAMIT quyết định xây dựng vùng nguyên liệu sầu riêng 100ha tại Phú Giáo, Bình Dương, bài toán đặt ra không chỉ là dẫn nước đến gần 9.000 gốc cây. Đó là kiểm soát chế độ ẩm chính xác trên loại đất sét pha cát khó tính, vận hành tự động không cần người thường trực, và định lượng dinh dưỡng chính xác và tập trung phạm vi rễ theo từng giai đoạn sinh trưởng của cây.

Mục lục

An Nông Agritech được giao nhiệm vụ đó — từ khảo sát, thiết kế, cung cấp vật tư đến thi công, lập trình và đồng hành vận hành suốt vòng đời dự án. Bài viết này ghi lại toàn bộ quá trình: Từ bài toán kỹ thuật ban đầu đến buổi nghiệm thu ngày 17/04/2026, và những gì diễn ra sau đó.


Thông tin dự án

Hạng mụcThông số
Địa điểmVinamit Organic Farm, Phước Thành, Phú Giáo, Bình Dương
Tổng quy mô100ha (GĐ1 hoàn thành: 72ha)
Số cây sầu riêng GĐ1~8.900 cây Monthong, mật độ 9×9m
Phân khuKhu A-B 40ha (nâng cấp) + Khu C 32ha (lắp mới)
Đầu tướiBéc bù áp 76 lít/giờ — 2 béc/cây, dự phòng 3 béc/cây — Có thể nâng cấp tối đa lên 4 béc
Trạm bơm30kW, 125m³/h, cột áp 45m (mỗi lô)
Tự động hóaPLC + Biến tần + HMI + Van điện + Tín hiệu không dây + Web App
Châm phânĐịnh lượng phân bón chính xác và tập trung
Nguồn điệnPin năng lượng mặt và lưu trữ cho Van điện.
Ngày nghiệm thu17/04/2026
Đơn vị thực hiệnCông ty Cổ phần An Nông Agritech

VINAMIT và Chiến lược tự chủ vùng trồng sầu riêng

VINAMIT (Công ty Cổ phần VINAMIT) thành lập năm 1988, là một trong những thương hiệu thực phẩm chế biến đầu tiên của Việt Nam xuất khẩu sang thị trường Mỹ, EU, Nhật Bản và Trung Quốc. Công ty sở hữu bằng sáng chế USPTO Patent No. US 10.676.797 B1 về công nghệ sấy thăng hoa — nền tảng cho dòng sản phẩm sầu riêng sấy thăng hoa cao cấp đang được phân phối tại các chuỗi thực phẩm hữu cơ TP.HCM và định hướng xuất khẩu.

Để chủ động nguồn nguyên liệu đạt chuẩn USDA Organic, VINAMIT đầu tư xây dựng vùng trồng riêng 100ha sầu riêng Monthong tại Phước Thành, Phú Giáo, Bình Dương — quy cách 9x9m. Dự án triển khai theo giai đoạn: Giai đoạn 1 hoàn thành 72ha với gần 8.900 cây, chia làm hai khu có đặc thù kỹ thuật khác nhau. Giai đoạn tiếp theo tiếp tục mở rộng đến đủ quy mô 100ha theo kế hoạch tổng thể.

Cố vấn kỹ thuật canh tác là ông Huỳnh Văn Quới (Trảng Bàng, Tây Ninh) — người tiên phong trồng sầu riêng hữu cơ thành công trên vùng đất xám pha cát bạc màu tại Tây Ninh, hiện sở hữu 26ha và mạng lưới 53 vườn liên kết. Được CEO Nguyễn Lâm Viên mời trực tiếp về cố vấn toàn bộ quy trình canh tác hữu cơ, ông Quới cũng là người kết nối An Nông Agritech với dự án này.

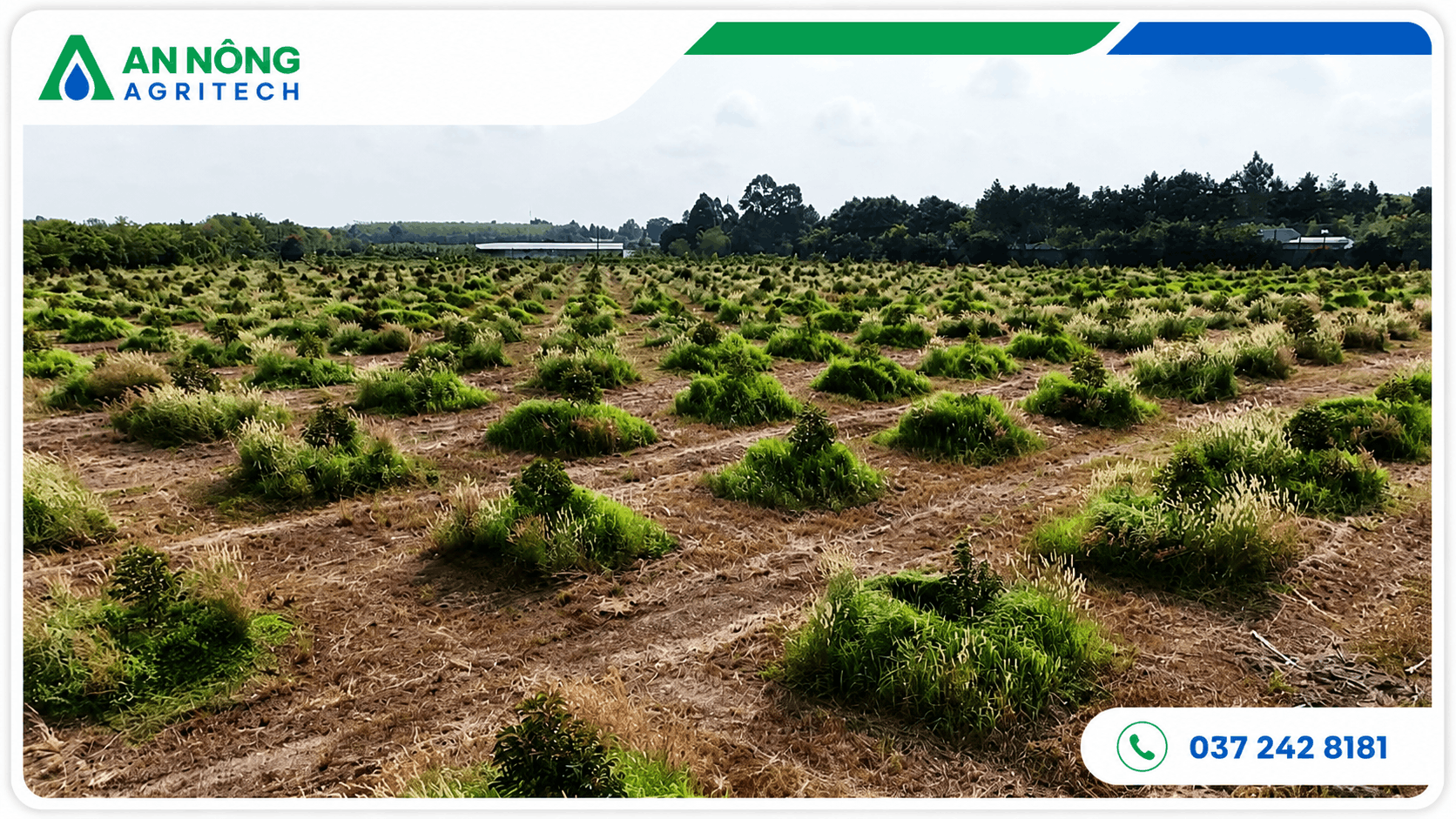

Ảnh 1: Toàn cảnh vườn sầu riêng 32ha VINAMIT – Khu C — ngày nghiệm thu GĐ1, 17/04/2026

Thách thức thổ nhưỡng: Đất sét pha cát Phú Giáo

Đất tại Phước Thành, Phú Giáo thuộc loại sét pha cát — loại đất tạo ra hai thách thức đối lập tùy theo mùa:

Mùa khô: Đất cứng, nứt nẻ bề mặt, rễ tơ sầu riêng bị đứt cơ học khi đất co rút. Nếu tưới lượng lớn một lần, nước chảy theo vết nứt xuống sâu, bỏ qua toàn bộ vùng rễ đang hoạt động, gây lãng phí và không hiệu quả.

Mùa mưa: Đất nhão, mất cấu trúc khi bị tác động cơ học. Máy móc và người đi lại nhiều trong vườn làm lớp đất mặt chai cứng, mất lỗ rỗng thoáng khí. Rễ tơ sầu riêng thiếu oxy chỉ sau 2–3 ngày — ngay lập tức tạo điều kiện cho nấm Phytophthora palmivora và Fusarium tấn công, gây vàng lá thối rễ, xì mủ thân, thối trái.

Đây là lý do vườn sầu riêng trên đất sét pha cát thường gặp khó khăn nếu không xử lý đúng kỹ thuật ngay từ khâu chuẩn bị đất.


Giải pháp nền tảng: Mô cao 1m và hệ thống tưới sầu riêng kiểm soát lưu lượng

Dựa trên kinh nghiệm canh tác thực tế tại Tây Ninh, ông Huỳnh Văn Quới đề xuất toàn bộ 8.900 cây sầu riêng giai đoạn 1 được trồng trên mô đất đắp cao 1m so với mặt đất tự nhiên, phối trộn đất mặt, phân chuồng hoai mục và mụn xơ dừa băm nhỏ để tạo cấu trúc tơi xốp, giữ ẩm lâu.

Mô cao 1m đưa vùng rễ hoạt động lên khỏi tầng đất bị ảnh hưởng bởi nén chặt. Dù mùa mưa máy móc đi lại nhiều đến đâu, cấu trúc đất bên trong mô vẫn tơi xốp — oxy đủ quanh rễ, nấm bệnh không có điều kiện phát sinh.

Tuy nhiên, mô cao chỉ giải quyết được vấn đề cấu trúc đất — còn chế độ ẩm vẫn phụ thuộc hoàn toàn vào phương thức tưới. Béc tưới gốc kiểm soát lưu lượng cung cấp nước thấm từ từ, đúng vùng rễ tơ, không gây nén chặt bổ sung. Trên quy mô 72ha với 8.900 cây, kiểm soát tưới bằng tay là bất khả thi — hệ thống tưới tự động trở thành yêu cầu bắt buộc.

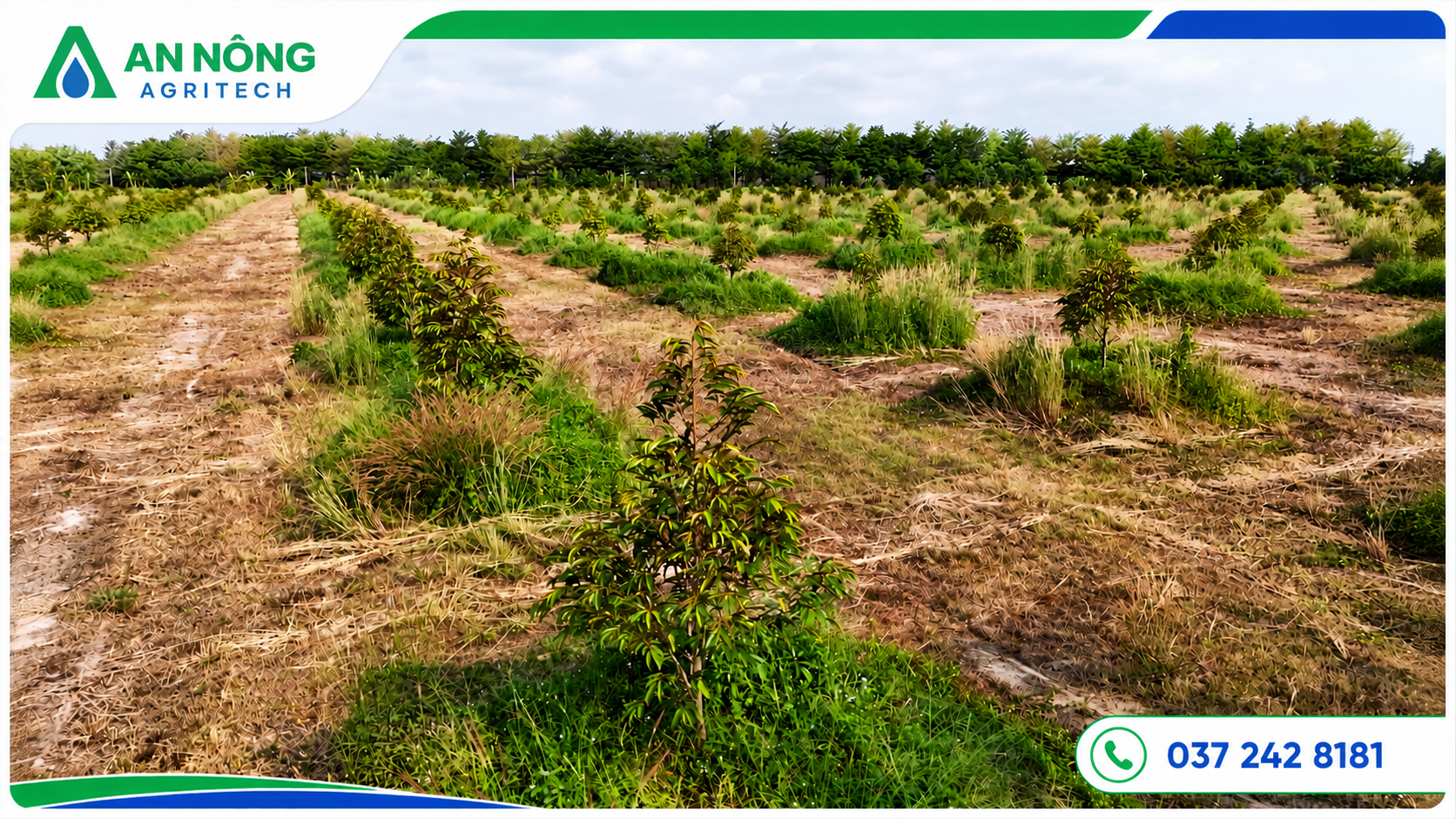

Ảnh 2: Hàng sầu riêng Monthong trồng trên mô cao 1m, béc tưới gốc lắp đặt tại gốc cây


Phân khu tưới: Hai giải pháp kỹ thuật cho Vinamit Organic Farm

Khu C — 32ha: Lắp mới hoàn toàn, tự động hóa toàn phần

Khu C chưa có bất kỳ cơ sở hạ tầng tưới nào. An Nông Agritech thiết kế từ đầu và thi công đồng bộ — từ đường ống chính đến bộ Béc tưới, từ trạm bơm công suất lớn đến tủ điện lập trình PLC. Hệ thống tự động hóa được tích hợp ngay trong quá trình lắp đặt thay vì bổ sung sau.

Khu A-B — 40ha: Nâng cấp từ hệ thống cũ

Khu A-B là khu canh tác cốt lõi của Vinamit Organic Farm — địa điểm trang trại hữu cơ chính của VINAMIT tại Phước Thành, Phú Giáo. Khu này đã có đường ống PVC chính từ hệ thống tưới trước đó, nhưng xuống cấp, thiết kế không đồng bộ và không đáp ứng yêu cầu canh tác sầu riêng quy mô lớn. An Nông Agritech giữ lại đường ống chính còn dùng được, thay thế toàn bộ đường ống phân phối và bộ béc tưới, bổ sung hệ thống tự động hóa mới. Ngoài sầu riêng, khu A-B còn trồng xen mít, chuối và rau ngắn ngày — hệ thống điều chỉnh lịch và lưu lượng linh hoạt theo từng loại cây trồng.

Khu C 32ha nằm liền kề Vinamit Organic Farm cách khoảng 1km, là khu mở rộng mới hoàn toàn trong giai đoạn 1.


Cấu hình hệ thống tưới béc tại gốc sầu riêng

Đầu tưới

Toàn bộ dự án dùng Béc tưới bù áp lưu lượng 76 lít/giờ, lắp 2 béc/cây trong giai đoạn kiến thiết cơ bản. Hệ thống được thiết kế dự phòng nâng lên 3 béc/cây khi cây bước vào giai đoạn kinh doanh — không cần thay đổi đường ống chính, chỉ bổ sung đầu tưới tại mỗi gốc.

Béc bù áp duy trì lưu lượng ổn định bất kể vị trí cây gần hay xa trạm bơm. Trên diện tích 72ha, tính đồng đều lưu lượng đảm bảo cây phát triển đồng đều trên toàn vườn — yếu tố quan trọng với sầu riêng, loại cây rất nhạy cảm với chênh lệch chế độ nước tưới.

Đường ống nhánh

  • Ống nhánh HDPE Ø25,32mm chạy theo hàng cây — dẫn nước từ đường ống chính đến từng vị trí
  • Ống LDPE Ø20mm nối từ ống hàng đến từng mô sầu riêng
  • Ống LDPE Ø7mm nối từ ống LDPE 20 ra bộ béc tưới tại gốc cây
  • Có thể nâng cấp bộ béc từ ống ldpe 20 mà không cần phải đào ống nhánh HDPE 32mm lên

Trạm bơm và Bộ lọc

Mỗi lô trang bị trạm bơm riêng: 30kW, lưu lượng 125m³/h, cột áp 45m — Tuyển chọn từ nguồn máy bơm Nhật bãi được tuyển chọn đảm bảo chất lượng với chi phí tối ưu.

Mỗi lô lắp 2 trạm lọc xả ngược bán tự động, tổng 4 trạm cho GĐ1. Lô 40ha bổ sung thêm trạm lọc 200m³ phụ kiện kết nối chất liệu PVC. Hệ thống lọc đảm bảo béc tưới không bị tắc nghẽn trong điều kiện canh tác — không được dùng hóa chất thông tắc trong quá trình sử dụng.

Ảnh 3: Trạm lọc xả ngược và trạm bơm 30kW tại khu C


Tự động hóa: Vận hành 100ha sầu riêng không cần người mở van thủ công

Tủ điều khiển tự động PLC và Nguồn điện độc lập cho Van điện

Mỗi phân khu có tủ điều khiển PLC tưới tự động tích hợp biến tần và màn hình HMI. Lô 40ha lắp 15 tủ PLC truyền thông không dây kết hợp nguồn pin năng lượng mặt trời — vận hành liên tục ngay cả khi không cần dẫn nguồn từ trạm bơm trung tâm. Đặc biệt quan trọng cho vườn có quy mô lớn, máy móc đi lại trong farm nhiều sẽ hạn chế được dây dẫn chằng chịt trong vườn.

Khu C 32ha kết nối trạm biến áp 160 KVA tại farm, đảm bảo đủ công suất cho toàn hệ thống máy bơm và tự động hóa.

Van không dây — không kéo dây xuyên vườn

Van điện vận hành bằng pin năng lượng mặt trời kết hợp tín hiệu không dây — không cần kéo hàng km dây tín hiệu qua vườn. Khi chăm sóc cây, vận hành máy móc hay đi lại trong vườn, người canh tác không phải lo va chạm vào dây điện chằng chịt. Hệ thống van chia 3 cấp — van tổng Ø114mm, van phân khu Ø90mm, van ca tưới Ø90mm công nghiệp, mỗi phân khu tưới độc lập theo lịch lập trình.

Châm phân tự động theo ca tưới

Mỗi lô trang bị 2 bộ châm phân tự động — hòa tan phân hữu cơ vào nước tưới theo lịch và liều lượng lập trình sẵn. Người quản lý điều chỉnh lưu lượng phân theo từng ca tưới, phù hợp từng giai đoạn sinh trưởng của cây — từ kiến thiết cơ bản đến kéo đọt, làm bông, phục hồi sau thu hoạch.

Giám sát và điều khiển từ xa qua Web App

Toàn bộ hệ thống kết nối với Web App điều khiển từ xa — người quản lý theo dõi trạng thái vận hành, điều chỉnh lịch tưới và xử lý sự cố từ bất kỳ thiết bị nào, không giới hạn khoảng cách. Hệ thống hỗ trợ phân quyền người dùng — giới hạn chức năng thao tác theo từng cấp quản lý.

Khi bơm, van hoặc cảm biến gặp sự cố, hệ thống cảnh báo lỗi tự động và dừng ngay lập tức — tránh tưới sai ca hoặc để cây thiếu nước không được phát hiện kịp thời.

Ảnh 4: Tủ điện và Trạm Van truyền thông không dây điều khiển từ xa và nhà điều hành trạm bơm trung tâm


Tiến độ triển khai

Dự án VINAMIT GĐ1 triển khai theo mô hình cuốn chiếu — giao hàng, lắp đặt và chạy thử từng lô diễn ra song song, mục đích nhằm kịp tiến độ bàn giao cho chủ đầu tư xuống giống.

Giai đoạnNội dung
Khảo sát & thiết kếĐo đạc địa hình, lấy tọa độ toàn bộ 72ha, lập thuyết minh kỹ thuật và phương án triển khai
Giao hàng đợt 1–3Vật tư giao từ tháng 4 đến tháng 6/2025, phối hợp sát tiến độ đắp mô và làm hạ tầng của VINAMIT
Thi công Khu A-B (40ha)Giữ lại đường ống PVC chính còn dùng được; thay toàn bộ đường ống nhánh, béc tưới và bổ sung hạng mục tự động hóa
Thi công Khu C (32ha)Lắp mới hoàn toàn từ tuyến ống chính đến hệ thống tự động hoá; tích hợp van không dây và châm phân tự động
Chạy thử & hiệu chỉnhTừng phân khu được chạy thử độc lập sau khi hoàn thành, kiểm tra áp lực và độ đồng đều béc trước khi bàn giao hệ thống tưới.
Nghiệm thu toàn bộ17/04/2026 — nghiệm thu đồng thời 72ha GĐ1.

Trong quá trình triển khai, dự án gặp một số chậm trễ do tiến độ đắp mô và chuẩn bị mặt bằng tại farm — không hiếm gặp trong dự án nông nghiệp quy mô lớn với nhiều bên phối hợp. Đội kỹ thuật An Nông Agritech điều chỉnh lịch lắp đặt linh hoạt theo thực tế hiện trường, ưu tiên hoàn thành dứt điểm từng lô thay vì triển khai dàn trải toàn bộ cùng lúc.


Nghiệm thu tháng 4/2026 – Hệ thống tưới tự động 72ha GĐ1 đi vào vận hành

Ngày 17 tháng 4 năm 2026, An Nông Agritech và VINAMIT tổ chức nghiệm thu toàn bộ hệ thống tưới tự động 72ha giai đoạn 1 tại Vinamit Organic Farm, Phước Thành, Phú Giáo.

Quy trình nghiệm thu thực hiện theo từng hạng mục:

Kiểm tra hệ thống tưới: Chạy tuần tự từng phân khu, xác nhận áp lực và lưu lượng thực tế tại đầu béc tưới — đặc biệt kiểm tra độ đồng đều giữa béc đầu hàng và béc cuối hàng xa nhất (708m từ trạm bơm khu C). Béc bù áp hoạt động đúng chức năng khi chênh lệch lưu lượng giữa hai vị trí này nằm trong dải áp suất cho phép.

Kiểm tra tự động hóa: Chạy thử lịch tưới tự động trên tủ điều khiển PLC từng lô, kiểm tra van điện đóng/mở đúng theo lệnh, kiểm tra cảnh báo lỗi khi ngắt giả lập tín hiệu. Web App điều khiển từ xa được xác nhận phản hồi thời gian thực với đầy đủ thông tin trạng thái hệ thống.

Bàn giao vận hành: Đội kỹ thuật An Nông Agritech hướng dẫn trực tiếp cho đội quản lý vận hành VINAMIT toàn bộ thao tác: điều chỉnh lịch tưới theo thời gian và lịch trình cài đặt sẵn, thay đổi liều lượng châm phân, đọc cảnh báo lỗi trên Web App và xử lý sự cố cơ bản. Tài liệu vận hành bằng văn bản được bàn giao kèm theo.

Toàn bộ buổi nghiệm thu được ghi lại bằng drone DJI — Bay toàn cảnh Vinamit Organic Farm và khu C 32ha khi hệ thống đang vận hành tưới, cây sầu riêng Monthong trên mô cao 1m đồng đều phủ xanh toàn bộ diện tích.

Ảnh 5: Drone chụp toàn cảnh khu C 32ha hệ thống tưới đang hoạt động — ngày nghiệm thu 17/04/2026


Kết quả ban đầu sau vận hành

Mục này sẽ được cập nhật liên tục theo quá trình vận hành thực tế tại Vinamit Organic Farm.

Sau nghiệm thu tháng 4/2026, hệ thống tưới 72ha GĐ1 đã vận hành tự động theo lịch tưới và chế độ châm phân hữu cơ do cố vấn Kỹ thuật thiết lập. Đây là giai đoạn quan trọng để đánh giá hiệu quả thực tế của từng giải pháp kỹ thuật trong điều kiện canh tác tại thực địa.

Các chỉ số sẽ cập nhật:

  • Độ đồng đều phát triển cây giữa các phân khu sau 3–6 tháng vận hành
  • Tình trạng béc tưới và hệ thống lọc sau mùa mưa đầu tiên
  • Số sự cố kỹ thuật phát sinh và thời gian xử lý trung bình mất bao lâu.
  • Tiêu thụ điện thực tế so với ước tính thiết kế --> Đánh giá tiết kiệm năng lượng
  • Phản hồi của đội quản lý vườn VINAMIT về tính tiện dụng của Web App --> Đánh giá sự phù hợp

Cập nhật gần nhất — tháng 5/2026: Hệ thống hoạt động ổn định sau nghiệm thu. Lịch tưới tự động vận hành đúng ca, van điện và bộ châm phân hoạt động theo lập trình. Trong quá trình vận hành đội kỹ thuật vẫn hỗ trợ, hướng dẫn và giám sát hệ thống để đánh giá hiệu suất để cải thiện thiết kế sau này.


Quy trình triển khai dự án hệ thống tưới tự động

Dự án VINAMIT không bắt đầu từ hợp đồng — mà bắt đầu từ buổi khảo sát đầu tiên tại Phước Thành, Phú Giáo, khi đội kỹ thuật An Nông Agritech đi hiện trường để xác định địa hình, loại đất và nguồn nước. Đây là quy trình 12 bước chuẩn An Nông Agritech áp dụng cho mọi dự án từ 5ha trở lên:

Bước 1 — Tiếp nhận nhu cầu: Ghi nhận mục tiêu canh tác, loại cây, diện tích, nguồn nước, nguồn điện và kỳ vọng mức độ tự động hóa. Với VINAMIT, yêu cầu thêm điều kiện không dùng hóa chất — xác định ngay từ đầu để thiết kế phù hợp hệ thống lọc và châm phân hữu cơ.

Bước 2 — Báo giá sơ bộ: Cung cấp khung ngân sách theo quy mô dự án, phí khảo sát và thiết kế, chi phí vật tư ước tính — trước khi ký bất kỳ cam kết nào. Mục tiêu: Chủ đầu tư nắm được cấu trúc chi phí toàn dự án trước khi ra quyết định đầu tư.

Bước 3 — Khảo sát dự án: Đo đạc địa hình, lấy toạ độ KMZ toàn bộ ranh giới, vị trí nguồn nước, vị trí trạm bơm và nhà điều hành. Xác định chênh lệch cao độ để tính toán tổn thất áp suất thực tế.

Bước 4 — Thiết kế và bóc tách vật tư: Chia phân khu tưới, tính toán lưu lượng và cột áp, chọn đường kính ống phù hợp từng đoạn, lên danh mục vật tư chi tiết theo từng hạng mục công trình.

Bước 5 — Trình phương án: Thuyết minh kỹ thuật bằng văn bản và sơ đồ — giải thích lý do chọn từng giải pháp, các vấn đề phát hiện trong khảo sát và cách xử lý. Tại VINAMIT, phương án Khu C 32ha được trình riêng với 3 kịch bản thời gian tưới và dung tích hồ chứa tương ứng để chủ đầu tư chủ động lựa chọn.

Bước 6 — Hiệp đồng vật tư và thiết bị: Đối chiếu danh mục vật tư với nguồn cung, xác nhận thông số kỹ thuật từng thiết bị trước khi đặt hàng. Máy bơm Nhật 30kW (Đã qua sử dụng và được tuyển chọn), béc bù áp và van điện không dây đều được xác nhận thông số với VINAMIT trước khi ký hợp đồng.

Bước 7 — Tiếp nhận góp ý và điều chỉnh: Tất cả điều chỉnh từ chủ đầu tư hoặc cố vấn kỹ thuật được ghi nhận và cập nhật vào thuyết minh trước khi chốt phương án. Tại dự án này, số béc/cây và lưu lượng mỗi béc được điều chỉnh theo đề xuất của cố vấn kỹ thuật sau khi xem xét nhu cầu nước thực tế giai đoạn kinh doanh.

Bước 8 — Ký hợp đồng và đặt hàng: Hợp đồng cung cấp vật tư ký sau khi hai bên thống nhất phương án. Vật tư được đặt hàng theo lịch giao hàng phù hợp tiến độ thi công, tránh ứ đọng vốn hoặc đặt hàng hoá dư thừa mà không sử dụng tại công trình.

Bước 9 — Điều phối giao nhận và kiểm đếm: Hàng giao từng đợt, kiểm đếm tại công trình có biên bản xác nhận. Với dự án VINAMIT, vật tư được giao nhiều đợt từ tháng 4 đến tháng 6/2025 song song với tiến độ đắp mô và làm mặt bằng.

Bước 10 — Lập kế hoạch thi công và ký hợp đồng dịch vụ: Phân chia giai đoạn thi công theo từng lô, xác định nhân lực, phương tiện và thời gian hoàn thành từng hạng mục. Hợp đồng thi công ký riêng với hợp đồng vật tư.

Bước 11 — Thi công lắp đặt: Triển khai theo đúng bản vẽ và thuyết minh đã được duyệt. Đội thi công báo cáo tiến độ theo ngày, phối hợp xử lý phát sinh ngay tại hiện trường.

Bước 12 — Nghiệm thu, bàn giao và thanh toán: Chạy thử toàn hệ thống, nghiệm thu từng khu, bàn giao hồ sơ kỹ thuật và hướng dẫn vận hành. Thanh toán theo biên bản nghiệm thu từng đợt — không yêu cầu thanh toán toàn bộ trước khi hoàn công.

Cung cấp vật tư ống HDPE - Dự án 50ha Ca cao - Gia lai - An Nông Agritech Tư vấn vấn - Thiết kế - Thi công - Lắp đặt - Hệ thống tưới - Điện mặt trời
Ảnh 6: An Nông Agritech – Giao vật tư ống HDPE cho Dự án

Các bước lắp đặt thực tế tại công trình

Thi công hệ thống tưới quy mô lớn không chỉ là công việc kỹ thuật — đây là quản lý công trình với nhiều đội, nhiều hạng mục chạy song song. Trình tự chuẩn An Nông Agritech áp dụng tại dự án VINAMIT:

1. Tiếp nhận mặt bằng và an toàn lao động: Xác định khu vực ăn ở cho nhân công, phổ biến nội quy công trường, quy định an toàn và vệ sinh tại khu canh tác hữu cơ — đặc biệt quan trọng vì VINAMIT yêu cầu không đưa vật liệu hoặc hóa chất không được kiểm soát vào khu canh tác.

2. Báo cáo tiến độ: Cập nhật tiến độ hàng ngày với quản lý dự án của công ty — hạng mục hoàn thành, hạng mục đang thi công, vấn đề phát sinh cần quyết định từ chủ đầu tư.

3. Lắp đặt tuyến ống chính: Thi công theo đường dẫn đã định trong bản vẽ — đào mương, lắp đặt ống chính HDPE, đường ống được hàn nhiệt với máy hàn ống chuyên dụng. Tuyến ống chính phải hoàn thành trước để các tuyến nhánh có thể kết nối.

4. Lắp đặt tuyến ống nhánh: Rải ống HDPE Ø25 – 32mm theo hàng cây, cắt đúng chiều dài, lắp đai khởi thủy vào ống chính, căng ống phẳng theo hàng sầu riêng. Kết nối ống LDPE 20mm vào Đai khởi thuỷ bằng phụ kiện Nối ren 21/ ra ống LDPE 20.

5. Lắp đặt bộ béc tưới: Cắm béc bù áp vào ống Ø7mm, Kết nối Chân cắm béc, nối ống Ø7mm vào Khởi thuỷ 6mm, sau đó kết nối với ống LDPE 20, định vị béc đúng vị trí gốc cây. Kiểm tra từng béc trước khi vận hành.

6. Lắp đặt trạm bơm và lọc: Lắp máy bơm, bộ lọc, đồng hồ áp và các thiết bị an toàn tại trạm bơm. Đấu nối điện đảm bảo đúng kỹ thuật và an toàn điện.

7. Đấu nối cụm van và thiết bị tự động: Lắp van điện, tủ PLC, Pin lưu trữ điện, biến tần, màn hình HMI và bộ châm phân. Kết nối tín hiệu không dây giữa van và tủ điều khiển. Cài đặt phân quyền Web App cho đội quản lý vườn VINAMIT.

8. Chạy thử từng khu: Khi hoàn thành từng phân khu, cho chạy thử toàn bộ hệ thống khu đó — kiểm tra áp lực, lưu lượng, độ đồng đều béc và tín hiệu van. Ghi nhận và xử lý mọi sai lệch trước khi chuyển sang khu tiếp theo.

9. Nghiệm thu và hướng dẫn vận hành: Sau khi toàn bộ hệ thống chạy ổn định, tổ chức buổi nghiệm thu chính thức, bàn giao hồ sơ kỹ thuật và hướng dẫn đội quản lý vườn VINAMIT vận hành trên Web App, điều khiển tủ trên màn HMI và xử lý sự cố cơ bản.

Đào mương chôn đường ống chính hdpe- Dự án 50ha Ca cao - Gia lai - An Nông Agritech Tư vấn vấn - Thiết kế - Thi công - Lắp đặt - Hệ thống tưới - Điện mặt trời
Ảnh 7: Máy múc mương chôn đường ống chính hdpe tại công trình

Vật tư và thiết bị thi công hệ thống tưới sầu riêng

Danh mục vật tư được lập cụ thể theo từng dự án sau khi hoàn thành khảo sát và thiết kế. Các hạng mục chính cần chuẩn bị:

Hạng mụcVai trò trong hệ thống
Đường ốngỐng HDPE chính (Ø90–Ø114mm), ống nhánh theo hàng HDPPE 32, ống vào gốc LDPE (Ø20mm), ống dẫn tizo (Ø7mm)
Bộ lọcLọc đĩa đầu nguồn ngăn cát và tạp chất — bắt buộc để béc không bị tắc
Máy bơmChọn theo lưu lượng và cột áp thực tế sau khảo sát; dự án VINAMIT dùng bơm 30kW, 125m³/h
Béc tưới và phụ kiệnBéc bù áp, đai khởi thủy, nối ren, tê, cút; số lượng theo số cây và số béc/cây
Bạt lót hồ HDPEBắt buộc nếu làm hồ chứa — ngăn thấm, đảm bảo trữ lượng nước ổn định và chủ động nước tưới.
Dụng cụ thi côngMáy hàn ống HDPE, dao cắt, kìm, máy khoan, dụng cụ chuyên dụng khác…
Bảo hộ lao độngNón, giày bảo hộ, găng tay, đồng phục công ty — bắt buộc tại công trường.

Nguyên tắc vận hành hệ thống tưới sầu riêng tự động

Trước mỗi ca tưới — dù hệ thống tự động hay bán tự động — người quản lý vườn cần kiểm tra theo trình tự sau:

1. Kiểm tra ẩm độ đất: Dùng cảm quan hoặc thiết bị đo — vùng rễ còn ẩm thì không tưới thêm. Với sầu riêng, tưới dư nước cây dễ bị nấm tấn công. Thiếu nước thì cây cháy rễ vì rễ cây con ăn nông trên mô.

2. Kiểm tra nguồn điện: Xác nhận điện lưới hoặc pin năng lượng mặt trời đang hoạt động đủ công suất cho hệ thống bơm và trạm Van truyền thông hay không.

3. Kiểm tra van khóa: Đảm bảo các van tổng và van phân khu đang ở đúng trạng thái — mở cho khu đang tưới, đóng cho khu không tưới.

4. Khởi động máy bơm: Với hệ thống tự động hóa PLC, bơm khởi động theo lịch trình cài đặt sẵn. Với hệ thống bán tự động, bật bơm theo đúng thứ tự: mở van trước, bật bơm sau — tránh áp xung gây búa nước làm hư hỏng hệ thống.

5. Kiểm tra áp lực hệ thống: Đọc đồng hồ áp suất tại trạm bơm và đầu đường ống xa nhất. Áp lực nằm trong dải thiết kế = hệ thống hoạt động đúng. Áp thấp bất thường → kiểm tra rò rỉ trên đường ống hoặc lọc bị tắc do hút rác, tôm, cá… từ hồ.

6. Kiểm tra dòng điện và điện áp: Theo dõi ampe kế và volt kế tại tủ điều khiển. Dòng tăng đột ngột có thể do bơm gặp sức cản hoặc van đóng nhầm.

7. Kiểm tra béc tưới: Sau khi hệ thống ổn định, đi kiểm tra thực tế một số điểm — béc phun đều không, áp hoạt động trong dải bù áp, bán kính tưới phủ đúng vùng gốc cây. Béc tắc hoặc áp thấp cục bộ cần xử lý ngay trong ca tưới đó.

Bảo trì trạm bơm cấp nước - dự án 200ha sầu riêng Campuchia - an nông agritech tư vấn thiết kế
Ảnh 8: Nhân sự An Nông Agritech bảo trì trạm bơm cấp nước cho dự án

Hướng dẫn vận hành và bảo trì hệ thống tưới trong quá trình sử dụng

Vận hành máy bơm đúng cách: Không để bơm chạy không tải (không có nước). Kiểm tra dầu bôi trơn (với bơm trục ngang) và gioăng bơm định kỳ mỗi 6 tháng tương đương 1 mùa tưới.

Châm phân qua hệ thống tưới: Pha phân hữu cơ theo tỉ lệ đã thống nhất với cố vấn kỹ thuật canh tác, nạp vào bồn châm phân trước ca tưới. Cài đặt thời gian và lưu lượng châm phân trên tủ PLC. Sau mỗi ca châm phân, tưới thêm 10–15 phút nước sạch để xả phân còn lại trong thành đường ống — tránh phân bón tích tụ và phản ứng lâu ngày sẽ gây tắc béc và ăn mòn thiết bị.

Kiểm tra và vệ sinh bộ lọc: Lọc cần vệ sinh định kỳ theo lịch hoặc khi áp suất giảm bất thường. Với lọc xả ngược bán tự động (như tại dự án VINAMIT), xả ngược 5–10 phút là đủ. Mở lọc kiểm tra đĩa lọc mỗi 1–2 lần tưới — thay thế ngay khi đĩa bị rách hoặc bị biến dạng.

Kiểm tra và vệ sinh béc tưới: Mỗi ngày phải cho nhân công kiểm tra béc hoạt động, nhất là các béc cuối đường ống –1 năm đầu trong đường ống vẫn còn các mạc đường ống do khoan ống sinh ra nên các béc cuối hàng hay bị tắc. Sau 1 năm tình trạng này sẽ không còn — Béc bù áp có màng điều áp bên trong — Không được gỡ bỏ màng bù áp nếu chưa tham vấn kỹ thuật của An Nông Agritech.

Xả cặn đường ống: Mỗi đầu mùa tưới, mở van xả cuối tuyến và cho bơm chạy trong 10–15 phút để đẩy cặn tích tụ trong ống ra ngoài trước khi tưới. Mục đích là làm sạch đường ống trong quá trình không sử dụng. Tránh tình trạng béc bị ngẹt đồng loạt do phù sa lắng đọng dưới thành ống hoặc các loài phù du hoạt động trong mùa mưa.

Xử lý máy bơm không lên nước: Kiểm tra theo thứ tự: (1) Nước trong ống hút có bị tuột không, (2) rọ lưới đầu hút có bị tắc không, (3) bơm có bị mất mồi không — nếu mất mồi, thực hiện mồi nước theo hướng dẫn kỹ thuật. Hệ thống PLC tại VINAMIT có tính năng mồi nước tự động — kiểm tra bơm mồi hoạt động đúng không trước khi tự tay mồi.

Xử lý van điện báo lỗi: Khi Web App hoặc tủ PLC hiển thị lỗi van: (1) kiểm tra nguồn pin mặt trời của van đó, (2) kiểm tra tín hiệu không dây giữa van và bộ thu, (3) khởi động lại module điều khiển. Nếu lỗi lặp lại nhiều lần → liên hệ đội kỹ thuật An Nông Agritech để được hỗ trợ xử lý kịp thời tránh gián đoạn quá trình chăm sóc cây.

an nông agritech bảo trì và nâng cấp hệ thống tưới - điện mặt trời
Ảnh 9: An Nông Agritech bảo trì và nâng cấp Hệ thống tưới – Điện mặt trời

Khi nào cần nâng cấp hệ thống tưới sầu riêng

Theo độ tuổi và giai đoạn sinh trưởng của cây:

Sầu riêng có nhu cầu nước thay đổi rõ rệt qua các giai đoạn. Hệ thống thiết kế cho cây kiến thiết thường không đủ công suất khi cây vào kinh doanh. Tại dự án VINAMIT, hệ thống được thiết kế dự phòng từ đầu: 2 béc/cây giai đoạn kiến thiết, nâng lên 3 béc/cây khi cây kinh doanh — chỉ cần bổ sung béc tưới tại gốc, không phải thay đường ống hay trạm bơm. Đây là lý do phương án ban đầu chọn béc 76L/h và đường ống có tiết diện đủ lớn cho lưu lượng tối đa về sau.

Theo nhu cầu bán kính và lưu lượng thực tế:

Nếu cây phát triển mạnh, tán rộng — vùng rễ tơ mở rộng ra xa hơn gốc. Lúc này có thể cần bổ sung thêm béc hoặc điều chỉnh vị trí béc, mở giới hạn bán kính của béc để nước phủ đúng vùng rễ hữu hiệu hoạt động. Khi thêm béc nhưng áp lực hệ thống không đảm bảo, cần nâng cấp máy bơm hoặc chia nhỏ ca tưới theo thiết kế của An Nông Agritech.

Tín hiệu cần nâng cấp: Ấp suất hệ thống giảm khi mở toàn bộ ca, cây phát triển không đều giữa các khu, thời gian tưới không đủ đạt lượng nước yêu cầu theo giai đoạn canh tác.


Vấn đề phát sinh trong quá trình triển khai và cách kiểm soát

Dự án VINAMIT gặp một số tình huống điển hình mà bất kỳ dự án nông nghiệp quy mô lớn nào cũng có thể đối mặt. Kiểm soát rủi ro tốt từ đầu giúp tránh chậm tiến độ và đội chi phí.

Quy trình thực hiện: Bản vẽ và thuyết minh phải được hai bên ký xác nhận trước khi thi công. Mọi thay đổi thiết kế trong quá trình thi công cần ghi biên bản điều chỉnh — tránh tranh chấp sau nghiệm thu về khối lượng và thông số kỹ thuật.

Con người: Dự án lớn cần đội thi công có kinh nghiệm và số lượng đủ để đáp ứng công việc. Thiếu nhân lực giữa chừng là nguyên nhân phổ biến nhất gây chậm tiến độ. An Nông Agritech phân công đội trưởng có kinh nghiệm phụ trách từng lô, từng hạng mục công việc, báo cáo tiến độ với ban quản lý công trình.

Vật tư thiết bị: Một số thiết bị đặc thù (Van điện, Ống HDPE, Tủ điện PLC, Máy bơm) có thời gian giao hàng dài. Đặt hàng sớm ngay sau khi ký hợp đồng là nguyên tắc bắt buộc. Kiểm tra kỹ vật tư khi nhận — sai thông số kỹ thuật phát hiện muộn sẽ mất thời gian đổi trả và ảnh hưởng tiến độ thi công.

Tài chính và dòng tiền: Dự án lớn thường giao hàng nhiều đợt theo tiến độ. Thanh toán đúng hạn theo từng đợt giao hàng đảm bảo An Nông Agritech có nguồn lực tiếp tục đặt hàng đợt sau mà không bị gián đoạn. Tại VINAMIT, vật tư và thanh toán được quản lý theo từng đợt giao hàng có biên bản xác nhận.

Giao nhận và vận chuyển: Công trình nếu ở vị trí xa, đường khó khăn vận chuyển — cần phối hợp Giữa Xe vận chuyển, Nhân sự An Nông Agritech và Chủ đầu tư hỗ trợ tránh hư hỏng vật tư trong quá trình vận chuyển và phát sinh chi phí tăng bo và bốc dỡ. Thiết bị điện, Máy bơm và các thiết bị nhạy cảm với năng mưa cần phải sắp xếp kho bãi bảo quản trước khi chờ lắp đặt.

Vận hành và bảo trì: Bàn giao hệ thống mà không có hướng dẫn vận hành đầy đủ là rủi ro lớn với chủ đầu tư. An Nông Agritech cung cấp tài liệu vận hành bằng văn bản, tổ chức buổi hướng dẫn thực tế tại công trường và hỗ trợ từ xa qua điện thoại trong giai đoạn đầu vận hành.


Định mức chi phí tham khảo cho dự án tưới sầu riêng quy mô lớn

Chi phí thực tế phụ thuộc vào địa hình, khoảng cách từ nguồn nước, mức độ tự động hóa và điều kiện hạ tầng điện tại từng vườn. Các hạng mục chi phí cần lập kế hoạch ngân sách từ đầu:

Hạng mụcGhi chú
Chi phí khảo sát và thiết kếThông thường tính theo 5% tổng giá trị vật tư. Bao gồm đi thực địa, đo đạc, thuyết minh kỹ thuật và bản vẽ thi công.
Chi phí hệ thống tưới (vật tư)Hạng mục chi phí lớn nhất — bao gồm ống, béc, van, lọc, phụ kiện. Biến động theo quy mô diện tích và mức độ tự động hóa --> Liên hệ
Chi phí tự động hóa và điệnTủ PLC, biến tần, HMI, van không dây, bộ châm phân tự động — dao động lớn tùy cấu hình
Chi phí điện mặt trờiTùy chọn — cần thiết tại vùng điện lưới không ổn định hoặc muốn vận hành độc lập với điện lưới
Chi phí hồ chứaPhụ thuộc dung tích (m³) và loại hồ — đào đất + bạt HDPE hoặc Hồ tự nhiên nếu đất giữ nước.
Chi phí đào mương chôn ốngTùy địa hình, chiều dài tuyến ống chính và độ sâu chôn ống yêu cầu
Chi phí thi công lắp đặtNhân công chuyên nghiệp, phương tiện, quản lý công trường — thường tính theo khối lượng công việc
Chi phí phát sinhNên dự phòng 5–10% tổng ngân sách cho các điều chỉnh phát sinh trong quá trình thi công

Liên hệ báo giá: Để có định mức chi phí chính xác cho vườn của bạn, liên hệ 037 242 8181 — đội kỹ thuật An Nông Agritech sẽ khảo sát và lập dự toán chi tiết sau khi đánh giá thực tế dự án của bạn.

nhân sự an nông agritech thiết kế hệ thống tưới - điện mặt trời cho chủ đầu tư
Ảnh 10: Nhân sự An Nông Agritech thiết kế Hệ thống tưới – Điện mặt trời cho dự án

Đồng hành suốt vòng đời dự án

Với An Nông Agritech, bàn giao nghiệm thu không phải điểm kết thúc — đó là điểm bắt đầu của giai đoạn vận hành thực tế.

Sau khi hệ thống 72ha GĐ1 đi vào hoạt động, đội kỹ thuật An Nông tiếp tục hỗ trợ VINAMIT trong suốt quá trình vận hành: từ điều chỉnh lịch tưới theo độ tuổi và giai đoạn sinh trửng của cây, hướng dẫn thao tác Web App cho đội quản lý vườn, đến xử lý phát sinh kỹ thuật kịp thời. Hệ thống thiết kế sẵn phương án mở rộng — khi VINAMIT triển khai các giai đoạn tiếp theo, toàn bộ hạ tầng hiện tại được tích hợp liền mạch, không phải làm lại từ đầu.

Đây cũng là cách An Nông Agritech tiếp cận mọi dự án quy mô lớn: Tư vấn đúng giải pháp, thiết kế cẩn thận, thi công đúng tiến độ, và đồng hành cùng khách hàng trong quá trình canh tác.


Câu hỏi thường gặp về hệ thống tưới sầu riêng tự động

Béc tưới bù áp là gì và tại sao phù hợp với vườn sầu riêng quy mô lớn?

Béc bù áp duy trì lưu lượng ổn định trong phạm vi áp suất làm việc từ 1 – 2.5bar. Trên vườn lớn như 72ha, cây gần trạm bơm và cây xa nhất vẫn nhận lượng nước như nhau. Với sầu riêng — loại cây rất nhạy cảm với thừa hoặc thiếu nước — sự ổn định này giúp tránh hiện tượng cây phát triển không đều giữa các khu trong vườn. Độ ẩm ổn định còn giúp hệ rễ sầu riêng khoẻ hơn từ đó giúp cây hạn chế sâu bệnh trong quá trình sinh trưởng.

Tại sao phải đắp mô cao 1m trước khi lắp hệ thống tưới?

Mô cao đảm bảo cấu trúc đất tơi xốp quanh vùng rễ hoạt động, không bị nén chặt theo thời gian canh tác do công nhân đi lại hoặc máy móc đề nén. Hệ thống tưới kiểm soát được lượng nước đưa vào nhưng không kiểm soát được cấu trúc đất bên dưới. Trên đất sét pha cát Phú Giáo, hai giải pháp này phải đi cùng nhau mới đạt hiệu quả.

Hệ thống tự động hóa PLC có cần kỹ thuật viên thường trực tại vườn không?

Không. Lịch tưới, lưu lượng và chế độ châm phân được lập trình sẵn trên tủ PLC. Người quản lý vườn giám sát trạng thái hệ thống và điều chỉnh từ xa qua thiết bị di động. Van điệ không dây giúp hạn chế dây dẫn trong vườn, nguồn pin năng lượng mặt trời đảm bảo Van điện vận hành liên tục mà không cần nhiều dây dẫn.

Khi cây vào giai đoạn kinh doanh, hệ thống có cần nâng cấp không?

Có, nhưng đơn giản. Thiết kế hiện tại đã dự phòng nhu cầu nước tăng khi cây kinh doanh — chỉ cần bổ sung thêm 1 béc/gốc (từ 2 lên 3 béc/cây) mà không phải thay đường ống hay trạm bơm. Chi phí nâng cấp thấp hơn nhiều so với thiết kế lại từ đầu.

Điều khiển qua điện thoại có phức tạp không? Cần kỹ thuật viên mới dùng được không?

Không. Giao diện Web App được thiết kế để người quản lý vườn — không phải kỹ thuật viên — có thể tự thao tác hàng ngày: xem trạng thái từng ca tưới, điều chỉnh lịch, theo dõi cảnh báo. Đội kỹ thuật An Nông Agritech hỗ trợ lập trình cấu hình ban đầu và huấn luyện vận hành sau nghiệm thu.

An Nông Agritech có thể thi công hệ thống tương tự cho vườn sầu riêng của tôi không?

Có. An Nông Agritech thiết kế và thi công hệ thống tưới tự động cho sầu riêng từ 5ha trở lên, kể cả vườn trên đất khó như sét pha cát, đất dốc hay vùng thiếu điện lưới. Liên hệ để được tư vấn giải pháp phù hợp với điều kiện thực tế của vườn.

Tại sao dự án VINAMIT chọn béc tưới lưu lượng 76 lít/giờ?

Lưu lượng 76L/h được xác định dựa trên nhu cầu nước giai đoạn kinh doanh của sầu riêng Monthong. Khi cây vào kinh doanh, mỗi gốc cần 540–684 lít/ca tưới (3 giờ). Với 3 béc/cây: 3 béc × 76L/h × 3h = 684 lít — đáp ứng đúng ngưỡng làm hoa làm trái cho sầu riêng. Giai đoạn kiến thiết hiện tại dùng 2 béc/cây: 2 × 76 × 0,5h = 76 lít — phù hợp nhu cầu cây non. Béc bù áp 76L/h đồng thời đảm bảo lưu lượng đồng đều từ cây gần đến cây xa nhất trong phân khu 708m tuyến ống — điều không thể đạt được với béc thường không có cơ cấu bù áp.

Tại sao sầu riêng tại dự án VINAMIT phải trồng trên mô cao 1m?

Đất Phước Thành, Phú Giáo thuộc nhóm sét pha cát — mùa khô đất nứt co rút làm đứt rễ tơ, mùa mưa đất nhão mất lỗ rỗng gây thiếu oxy vùng rễ. Rễ tơ sầu riêng thiếu oxy chỉ 2–3 ngày đã tạo điều kiện cho nấm Phytophthora và Fusarium tấn công. Mô đất cao 1m phối trộn đất mặt, phân chuồng hoai và mụn xơ dừa tạo ra một vùng rễ hoàn toàn độc lập với tầng đất tự nhiên bên dưới — tơi xốp, thoát nước, đủ oxy quanh năm bất kể thời tiết. Đây là kinh nghiệm thực tế từ vườn sầu riêng hữu cơ của cố vấn Huỳnh Văn Quới tại Tây Ninh, áp dụng trực tiếp cho Vinamit Organic Farm.

Tại sao dự án 72ha cần hệ thống tự động hóa PLC thay vì tưới bán thủ công?

Ba lý do kỹ thuật bắt buộc: (1) Quy mô 72ha với 8.900 cây không thể vận hành thủ công mà vẫn đảm bảo độ chính xác lịch tưới và liều lượng phân hữu cơ theo từng giai đoạn sinh trưởng. (2) Chứng nhận USDA Organic yêu cầu kiểm soát chặt chẽ quy trình canh tác — hệ thống tự động hóa tạo log vận hành có thể kiểm chứng, không phụ thuộc vào ghi chép thủ công của từng công nhân. (3) Vận hành thủ công trên diện tích lớn tốn nhiều nhân lực thường trực trong vườn — người đi lại và máy móc vào vườn nhiều làm chai đất bề mặt, phá vỡ cấu trúc mô trồng. Tự động hóa giữ cho vườn được nghỉ ngơi đúng nghĩa giữa các ca tưới.

Tại sao An Nông Agritech được VINAMIT chọn để đảm nhận dự án này?

Điểm kết nối ban đầu là cố vấn Huỳnh Văn Quới — người có kinh nghiệm thực tế trồng sầu riêng hữu cơ quy mô lớn và đã quan sát trực tiếp năng lực kỹ thuật của An Nông Agritech qua các dự án trước. An Nông Agritech cũng là một trong số ít đơn vị tại Việt Nam có khả năng thiết kế và triển khai đồng bộ toàn bộ hệ thống — từ ống dẫn, béc tưới, trạm bơm đến tủ PLC, van không dây và Web App quản lý từ xa — trong một hợp đồng duy nhất, không phải thuê nhiều nhà thầu phụ. Điều này giúp VINAMIT chỉ cần làm việc với một đầu mối kỹ thuật duy nhất từ thiết kế đến nghiệm thu và vận hành sau bàn giao.


Bạn có dự án tương tự cần tư vấn?

Nếu bạn đang có vườn sầu riêng từ 5ha trở lên và đang cân nhắc đầu tư hệ thống tưới tự động — đặc biệt trên đất khó (sét pha cát, đất dốc, vùng thiếu điện lưới hoặc nguồn nước không ổn định) — An Nông Agritech sẵn sàng hỗ trợ toàn bộ quy trình:

  • Khảo sát thực địa và đánh giá điều kiện nguồn nước, địa hình, điện, hạ tầng.
  • Thiết kế hệ thống phù hợp từng giai đoạn sinh trưởng của cây
  • Lập dự toán chi tiết theo từng hạng mục vật tư và thi công
  • Thi công lắp đặt đúng tiến độ, có biên bản nghiệm thu từng giai đoạn
  • Đồng hành vận hành sau bàn giao — điều chỉnh lịch tưới, hỗ trợ kỹ thuật suốt vòng đời dự án

Phí khảo sát và thiết kế: 5% tổng giá trị vật tư — được tính vào chi phí dự án nếu hợp tác tiếp.


Công ty Cổ phần An Nông Agritech Thiết kế và thi công hệ thống tưới tự động cho sầu riêng, cà phê, ca cao, hồ tiêu, cau và cây ăn trái tại Tây Nguyên, Đông Nam Bộ.

📞 037 242 8181 | annong@hethongtuoi.com | hethongtuoi.com

Tư vấn miễn phí — Báo giá trong 24 giờ


Dự án liên quan

Xem thêm các dự án hệ thống tưới tự động An Nông Agritech đã thực hiện:

  • Hệ thống tưới 120ha sầu riêng tại Đắk Lắk — giải pháp theo từng giai đoạn sinh trưởng
  • Hệ thống tưới tự động hoàn toàn tại Lâm Đồng — Thông minh và đồng bộ
  • Béc tưới bù áp — thông tin sản phẩm (An Nông Agritech)
